某全球最大汽车服务供应商的原机房托管在Itech Tower 5楼Verizon机房区域,原机房计划撤销,客户被迫选择机房托管服务迁移;为尽量工作,周末非工作时间12小时内完成所有设备的迁移。

客户需求
1. HK荃湾 DC 7*3KVA机柜;

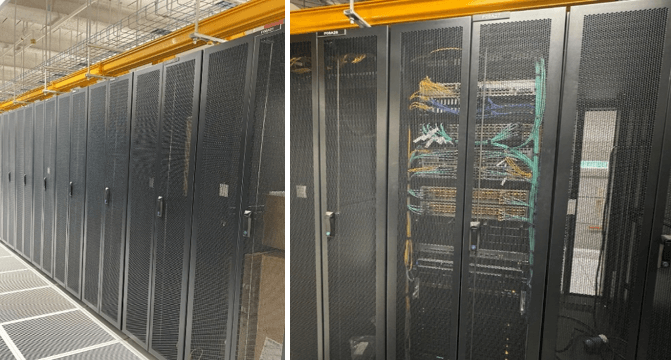

2. 总计约60台硬件设备(服务器/存储/网络设备等);
3. 从5F搬迁至8F及内部布线。

解决方案
1. 提前2个月开始勘察确认方案和迁移时间;
2. 提前半个月机柜通电,调测完成网络;
3. 提前一周确认搬迁人员和准备工作;

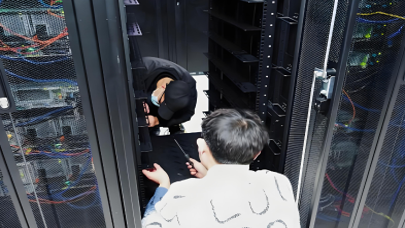

4. 周末非工作时间12小时内完成所有设备的迁移。
